北京路将新建一座天桥,估算总投资2774万元

[复制链接]

该用户从未签到

发表于 2023-3-29 09:02 | 显示全部楼层 |阅读模式
十堰市发展和改革委员会关于北京路环球港人行天桥工程可行性研究报告的批复

市住建局:

你单位《关于办理北京路环球港人行天桥工程可研批复的函》及相关材料收悉。为疏通北京路立交桥两侧人流慢行,提升周边交通能力,保障行人出行安全,根据武汉市工程咨询部有限公司出具的《北京路环球港人行天桥工程可行性研究报告评审报告》(武咨评〔2023〕146号),经研究,现将该项目可行性研究报告批复如下:

一、项目名称及代码

项目名称:北京路环球港人行天桥工程

项目代码:2303-420302-04-01-931482

二、建设地点、建设规模及主要建设内容

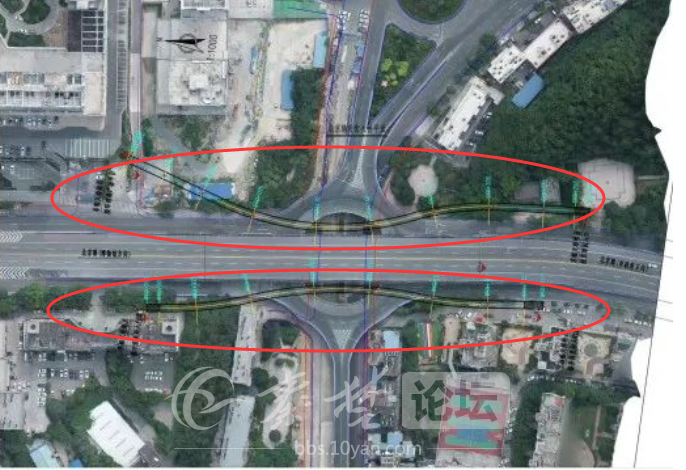

该项目位于十堰市茅箭区。天桥位于北京路-柳林路立交桥两侧,整体分东、西两幅。东幅桥起点接环球港广场平台,终点接京津园广场,桥全长260米,宽4米,其中主桥段长252米,坡道段长8米。西幅桥起点接市农业农村局人行道,终点接香格里拉城市花园人行道,桥全长217米,宽4米,其中主桥段长200米,坡道段长17米。同步实施桥面铺装、排水等工程。

三、估算总投资及资金来源
该项目估算总投资2774.54万元。其中,工程费用2029.48 万元,工程建设其他费用516.46万元,预备费228.60万元。该项目实施主体为市城控集团,资金来源由市城控集团自筹。

四、相关要求
请据此抓紧编制该项目初步设计方案,及时报我委审批。在初步设计阶段,请根据工程咨询部门的评估意见,进一步优化工程方案。初步设计未经我委审批,项目单位不得开工建设。

回复

使用道具 举报

签到天数: 1 天

连续签到: 1 天

[LV.1]初来乍到

发表于 2023-3-29 09:27 | 显示全部楼层
十堰大学门口也需要
回复 支持 反对

使用道具 举报

签到天数: 1819 天

连续签到: 1 天

[LV.Master]伴坛终老

发表于 2023-3-29 09:56 | 显示全部楼层
顾家岗五二岗楼那里去年都说立项建丁字天桥,到现在也没有见动静。不知为什么?
回复 支持 1 反对 0

使用道具 举报

签到天数: 477 天

连续签到: 2 天

[LV.9]以坛为家II

发表于 2023-3-29 10:30 | 显示全部楼层

回复 支持 反对

使用道具 举报

该用户从未签到

发表于 2023-3-29 11:03 | 显示全部楼层
谈新闻 发表于 2023-3-29 09:56
顾家岗五二岗楼那里去年都说立项建丁字天桥,到现在也没有见动静。不知为什么?

2022年8月底立项批复,目前才走到项目招投标阶段,招标时间23年4月份
等中标公示以后才会开工,预计最快5月份就差不多了

不过那地方建天桥没啥用,堵点又不在那里
东风52小学门口斑马线和前后两个掉头的地方,才是武当路的堵车点

回复 支持 反对

使用道具 举报

该用户从未签到

发表于 2023-3-29 11:21 | 显示全部楼层
厉害
回复 支持 反对

使用道具 举报

签到天数: 239 天

连续签到: 1 天

[LV.7]常住居民III

发表于 2023-3-29 11:25 | 显示全部楼层
这跟重庆路的天桥有啥区别???
回复 支持 反对

使用道具 举报

签到天数: 1 天

连续签到: 1 天

[LV.1]初来乍到

发表于 2023-3-29 12:59 来自手机 | 显示全部楼层
我就住那附近,我怎么不知道:“终点接京津园广场”?难道是京华园,这种文件都会有错别字?
回复 支持 反对

使用道具 举报

该用户从未签到

发表于 2023-3-29 13:23 | 显示全部楼层
建了怎么多人行天桥,想过老年人、残疾人、腿脚不便的人怎么够吗?
回复 支持 1 反对 0

使用道具 举报

该用户从未签到

发表于 2023-3-29 16:03 | 显示全部楼层
starter 发表于 2023-3-29 12:59
我就住那附近,我怎么不知道:“终点接京津园广场”?难道是京华园,这种文件都会有错别字?

天津路和北京路那个拐角
回复 支持 反对

使用道具 举报

发表回复

您需要登录后才可以回帖 登录 | 注册

本版积分规则

联系客服 下载APP 返回顶部 返回列表
